东莞电梯安装结合现场实操,按工序拆分梳理电梯安装全流程核心细节、精度要求、易错点与管控要点,覆盖土建、机械、电气、调试、安全五大板块,适配曳引式乘客电梯。

一、前期进场 & 井道土建细节
井道测量
全高多点测净宽、净深,上下偏差>30mm 需提前整改,避免轿厢磕碰。
井道整体垂直度:全高偏差≤50mm;单段墙体垂直偏差≤2/1000。
顶层高度、底坑深度严格对照图纸,偏小会导致冲顶、缓冲行程不足;底坑需平整、无积水、预留排水。
各层门洞中心累计偏差≤±20mm,门洞侧边墙体垂直,防止层门装完歪斜。
机房细节
主机承重梁水平度≤1/1000,承重面平整,不得垫薄铁皮、碎料。
机房吊钩额定载荷≥主机重量1.25 倍,吊钩位置正对曳引机中心。
机房预留孔洞四周做挡水边,防止雨水、杂物坠入井道;通风、温控达标。
接地干线到位,接地电阻≤4Ω。
防护与临时设施
未完工层门洞口:搭设≥1.2m 高防护栏 + 挡脚板,严禁仅用警示带。
井道临时照明采用36V 安全电压,每 7m 一盏,轿顶、底坑单独设开关。
二、样板架 & 放线细节(整梯精度基础)
样板架固定在井道顶端、底部坚固位置,水平牢固、无晃动,木 / 金属架不得变形。
铅垂线 / 激光线张紧,避开管线、凸起物;放线后静置一段时间复测,消除线体拉伸误差。
标记四条基准线:轿厢导轨中心线、对重导轨中心线、层门中心线,划线清晰、留存标记。
双线间距全程反复核对,偏差超差立即修正,不允许现场强行掰导轨凑尺寸。
三、导轨及支架安装细节
导轨支架
常规间距≤2.5m,导轨首尾两端 500mm 内必须加装支架。
膨胀螺栓:选用配套规格,钻孔深度、孔径匹配,拧紧后拉力达标;焊接支架需满焊、除焊渣、做防锈。
支架水平,同组支架高低偏差≤2mm。
导轨本体
导轨吊装防止磕碰工作面,搬运时不拖拉、不撞击。
导轨接头:接缝缝隙≤0.5mm,接头处台阶 **≤0.05mm**,超标需打磨修平。
垂直度:每 5m 垂直偏差≤0.6mm;两列导轨顶面间距偏差≤±0.5mm。
压导板、螺栓对角分次均匀紧固,全部加装防松垫圈 / 防松螺母,做好防松标记。
导轨油盒、油杯安装到位,油路通畅,初次加注指定导轨油。
四、机房设备安装细节

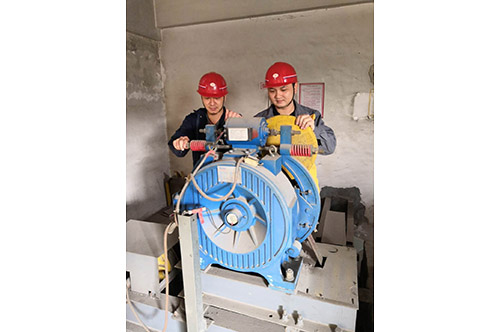

(1)曳引主机
吊装平稳就位,禁止单点硬撬主机;底座加减震垫,垫铁摆放均匀、不悬空。
主机水平度≤0.5/1000,蜗杆 / 电机同轴度按厂家参数调校,偏差过大易异响、烧轴承。
制动器(抱闸)核心:闸瓦与制动轮间隙四周均匀,单侧间隙 0.3~0.5mm;通电完全松开、断电可靠抱闸,无摩擦、无卡滞。
所有紧固螺栓按厂家力矩值拧紧,禁止凭手感紧固;电机风扇罩、防护件齐全。
(2)限速器
限速器水平固定,轮体垂直,钢丝绳垂度一致,侧向摆幅≤1.5mm。
限速器开关、电气触点动作灵敏,钢丝绳不碰井道壁、不扭曲。
核对铭牌速度与电梯额定速度匹配,严禁混用规格。
(3)控制柜
柜体垂直、固定牢固,底部防潮处理;内部元件无松动、接线端子压接紧实。
强弱电线路分开布设,动力线与控制线分槽走线,避免干扰。
柜体、机架可靠接地,走线规整、线号清晰,备用线收纳整齐。
五、轿厢系统安装细节
轿厢架
底梁、立柱、上梁组装方正,对角线长度偏差≤3mm,整体水平。
上下导靴:滑动导靴与导轨间隙均匀,滚动导靴滚轮三点均匀贴合导轨,无偏磨、卡死。
轿体装配
轿壁拼接缝隙均匀,无翘曲;轿壁垂直度≤1/1000。
轿顶:护栏高度≥0.9m,防护齐全;轿顶检修盒、急停开关、照明、风扇功能正常。
轿底水平,防滑板固定牢固;超载、满载开关安装位置精准,预留调节量。
随行电缆
电缆架安装端正,电缆悬挂弧度一致,不扭曲、不硬折、不挤压。
轿厢运行全程,电缆不蹭井道壁、不碰对重,长度预留合理,高速梯重点防晃动。
六、对重系统安装细节
对重架组装方正,导靴间隙与轿厢导靴标准一致。
对重块按载重配比摆放,分层卡紧、加装防窜挡板,运行中不得移位、撞击。
对重防护网安装到位,底部与底坑部件预留安全距离。
七、层门 & 地坎安装(高频故障点)
地坎
地坎水平度≤2/1000,高出装修完成面 2~5mm,接口平整无台阶。
轿厢地坎与层门地坎间隙:标准3~8mm,同层左右间隙偏差≤±1mm;间隙过小易卡门,过大易夹物。
门套 & 门扇
门套立柱垂直,门头水平,整体无歪斜。
门扇拼接缝隙 1~6mm,两门扇高低平齐;关门后门缝均匀,无翘边、漏光。
门滑轮、门滑块加注润滑,开关门顺畅,无异响、跳动。
层门门锁(安全重点)
锁钩啮合深度 **≥7mm**,锁臂动作灵活,无卡阻。
电气触点接触良好,触点无氧化、烧蚀;门未闭合锁止到位,安全回路必须断开,电梯无法运行。
每层门自闭装置、门球、联动杆调节到位,开门后能自动回位锁闭。
八、悬挂 & 底坑部件细节
曳引钢丝绳
选型、直径、根数与图纸一致,外观无断丝、断股、锈蚀、压扁。
绳头组合安装规范,锥套浇灌 / 卡扣牢固,防松、防脱措施齐全。
多根钢丝绳张力均匀,单根张力偏差≤5%,运行中无相互摩擦。
钢丝绳涂专用润滑脂,避开门机、导轨工作面。
补偿链 / 补偿绳
补偿链加装防晃胶套,排列整齐、无扭结、无缠绕;运行不撞击轿厢、井道。
固定端螺栓双螺母防松,下端预留摆动余量。
底坑部件
轿厢缓冲器、对重缓冲器垂直安装,顶面水平,行程、撞板距离符合图纸。
缓冲器开关、涨紧轮开关、底坑急停、检修盒功能正常。
底坑爬梯、护栏齐全,部件排布规整,人员检修空间充足;所有金属部件统一接地。
九、电气接线 & 线路细节
所有电缆剥线长度适中,铜芯不外露、不压断线芯,端子压接牢固。
动力电路绝缘电阻≥0.5MΩ,控制电路≥0.25MΩ,绝缘不合格严禁通电。
安全回路:全线串联,急停、门锁、限速器、安全钳、缓冲器、上行超速保护等开关逐一导通测试,任一断点电梯立即停梯。
井道线槽固定牢靠,盖板齐全;线缆转弯处圆弧过渡,不锐角弯折。
所有金属外壳、桥架、导轨、门机、轿架全域接地连通,接地路径连续无断点。
十、调试环节细节
慢车调试(首要)
全程检修速度运行,逐层检查导轨、导靴、随行电缆、层门有无刮蹭、异响。
核对各限位、强迫减速、极限开关动作位置,动作顺序、距离符合规范。
门机调试
开关门速度、延时、力矩调节适中,防夹功能灵敏;关门无撞击、开门无回弹。
快车 & 平层
额定速度运行,轿厢无晃动、共振;平层精度≤±3mm,超差微调隔磁板 / 感应器。
安全装置模拟测试
逐台测试安全钳、限速器联动,模拟超速、蹲底、冲顶工况,确保制动可靠。
超载、满载、报警、对讲、消防功能逐项试验。
负载测试
依次做空载、50%、100%、110% 额定载荷运行,制动器制动平稳,溜车量符合标准。
十一、收尾 & 成品保护细节
全面清理井道、机房、轿内杂物,多余线材、配件统一收纳。
轿壁、门扇、地坎贴膜保护,避免装修划伤;张贴警示标识、楼层标识。
填写全套安装、自检、调试记录,影像资料留存;整理出厂资料、图纸、合格证。
移交前再次全面巡检:螺栓紧固、润滑、开关功能、外观完整性。
十二、通用易错 & 避坑细节
粗调后必须二次复测,安装完成 24 小时后再复紧一遍受力螺栓。
润滑区分油品:导轨油、钢丝绳脂、轴承润滑脂、门轴油脂不可混用。
不同工序工具、耗材分开,粗安装杂物不污染电气元件。
雨天、潮湿环境重点做绝缘测试,防止漏电、电路板烧毁。
严禁现场气割、电焊直接灼烧导轨、钢丝绳、漆面。
